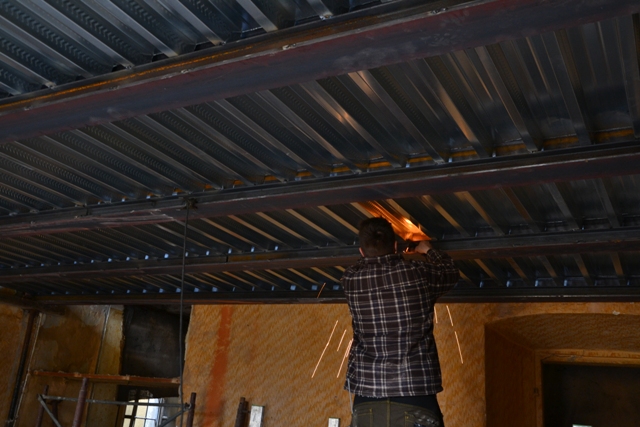

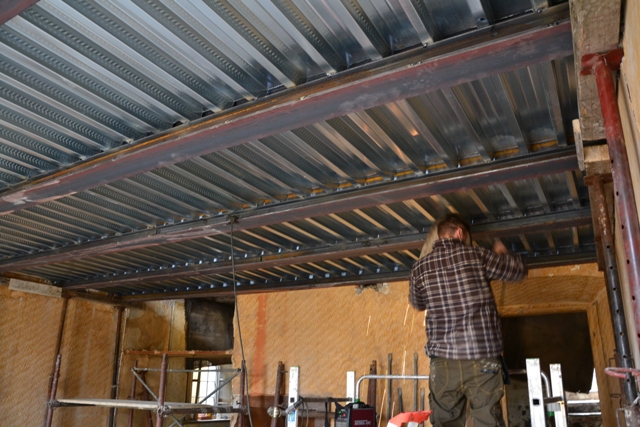

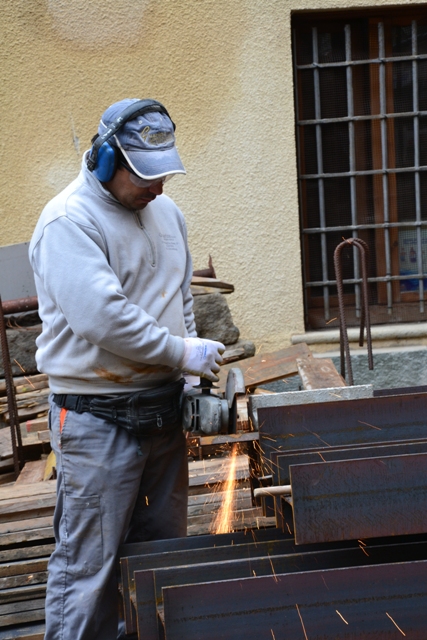

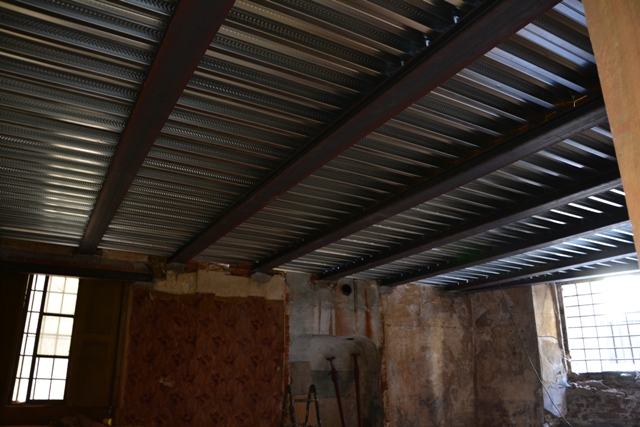

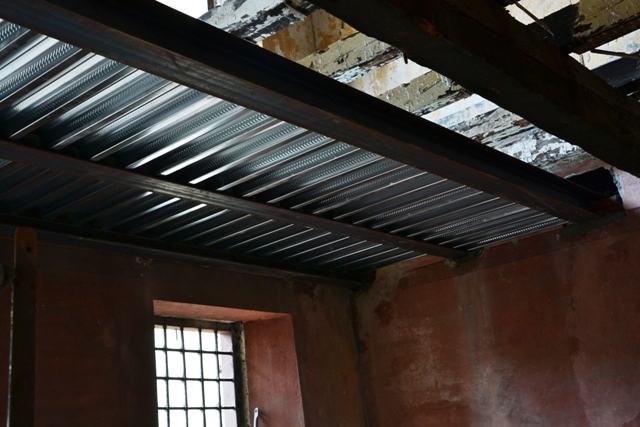

28 Aprile 2014 – LA PREPARAZIONE DELLE PUTRELLE E DEI TELAI
Le putrelle in acciaio che sostituiscono le vecchia travatura ormai deteriorata vengono prima tagliate a misura, poi posate a formare la prima intelaiatura del solaio che verrà poi rivestito con un “pacchetto” di lamiera grecata opportunamente rinforzata e isolata termicamente e acusticamente. Un getto di cemento costituirà il piano di posa per impianti e le finiture.

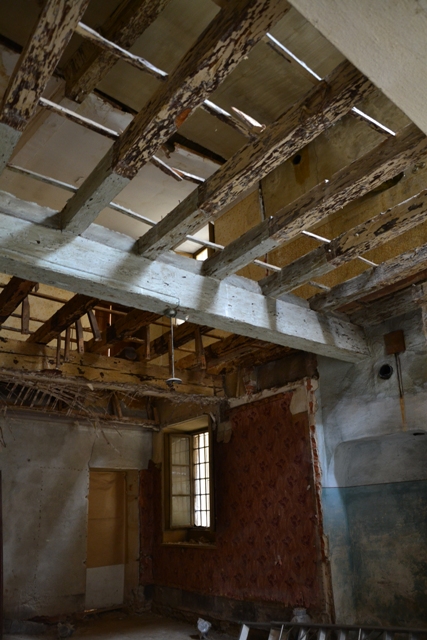

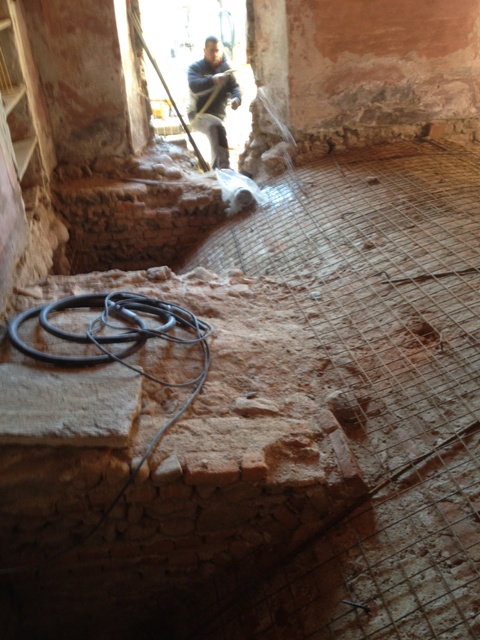

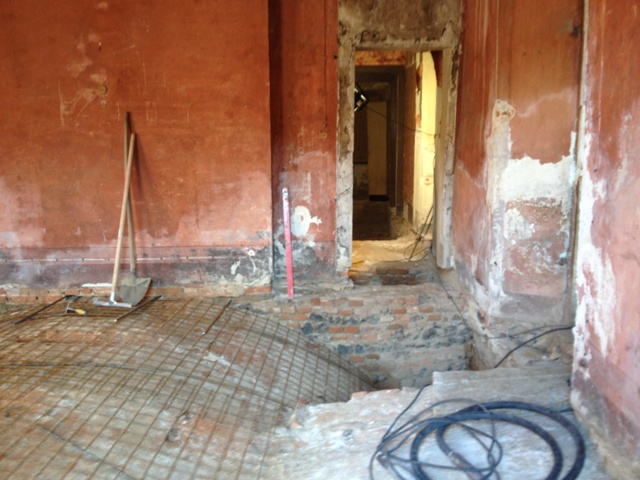

17 Aprile 2014 – IL SOLAIO DI CASA DELL'ARCO
Una volta rimossi i materiali ormai deteriorati, come cannicciato e travi in legno, viene ricostituita
una pannellatura a sandwich in putrelle di acciaio secondo le più recenti normative.
15 Aprile 2014 – IL CONSOLIDAMENTO DELLE VOLTE A BOTTE

Le volte vengono piano piano svuotate e ripulite sino alla struttura in mattoni.
Poi vengono consolidate.

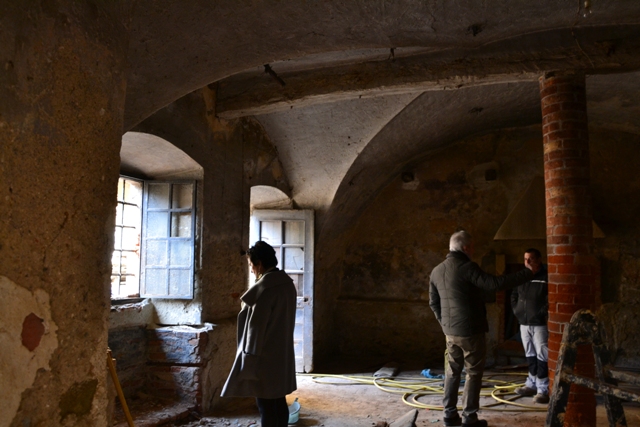

11 Aprile 2014 – LA BELLEZZA E' NEI PARTICOLARI
Particolari rimasti immutati nel tempo che conservano il fascino e la forza
di un tempo passato.

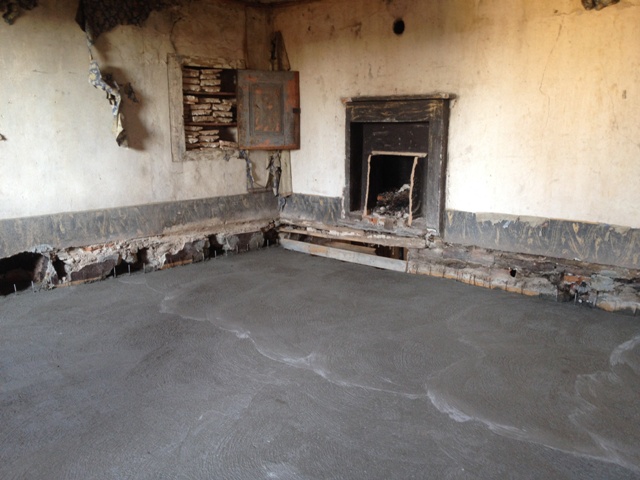

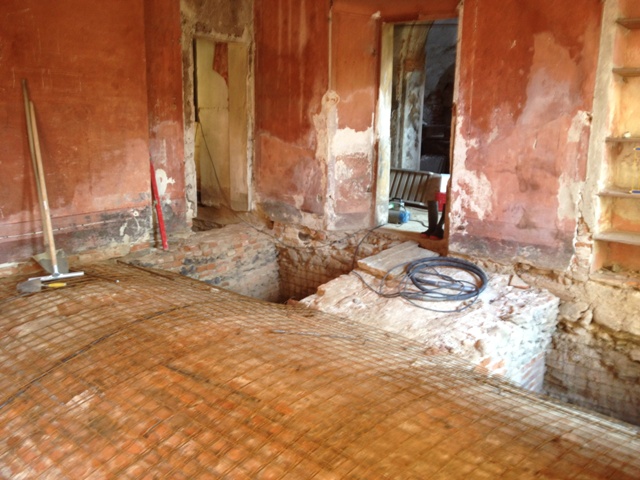

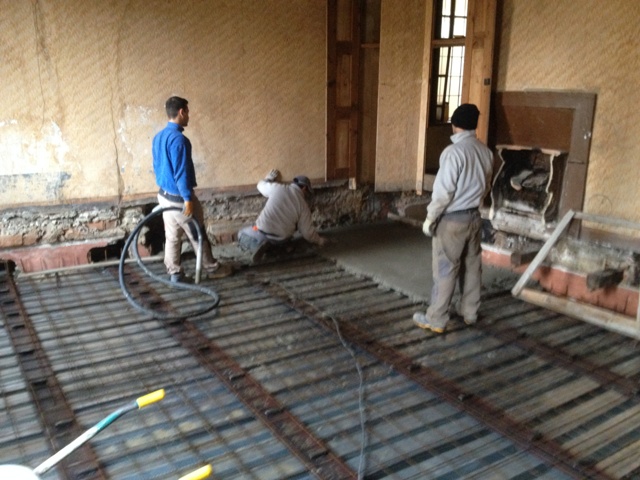

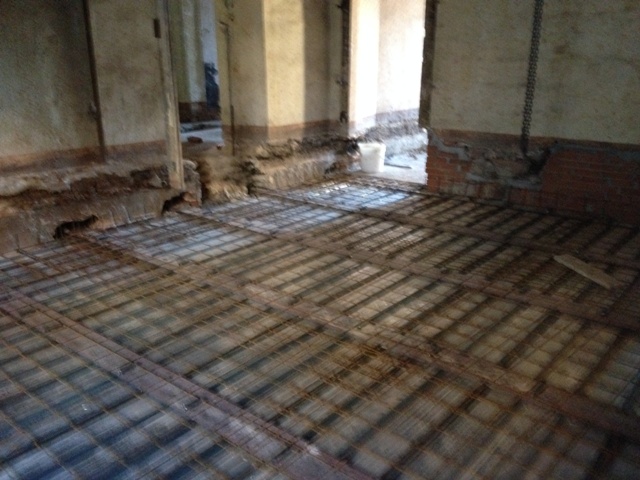

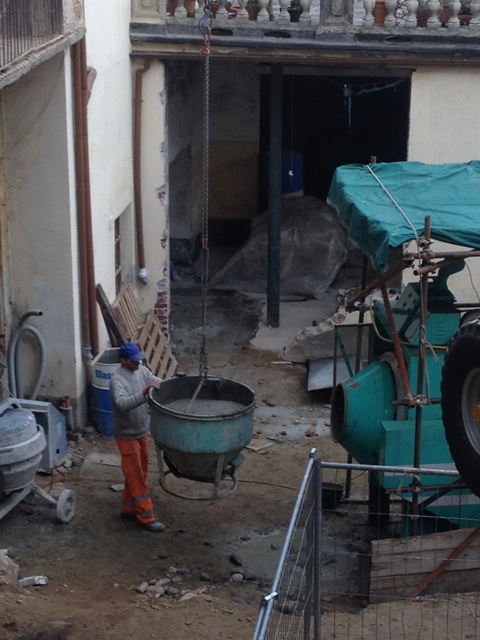

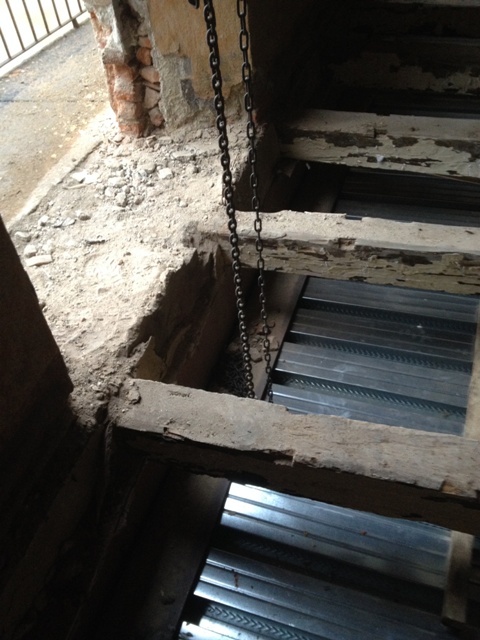

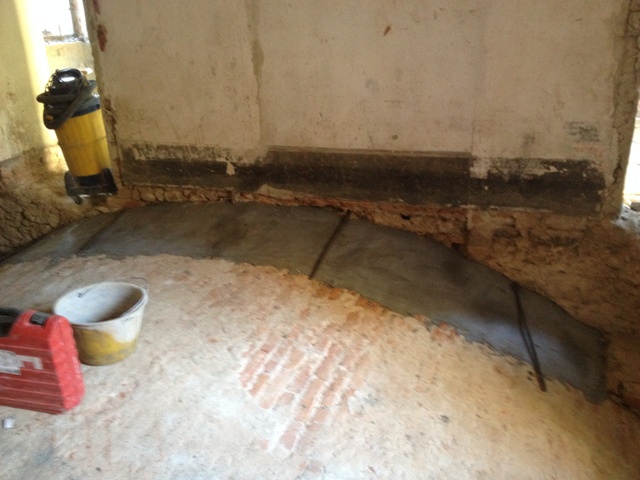

7 Aprile 2014 – GETTO DEI SOLAI
Sulla struttura ormai completata del solaio di Casa delle Rose si getta il cemento
per formare il piano di posa per impianti e isolamenti.

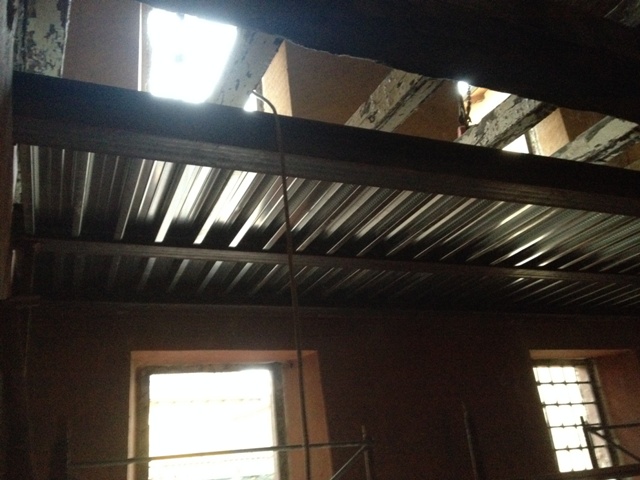

28 Marzo 2014 – LE PUTRELLE DEI SOLAI
I solai vengono rinforzati con putrelle e lamiera in acciaio.

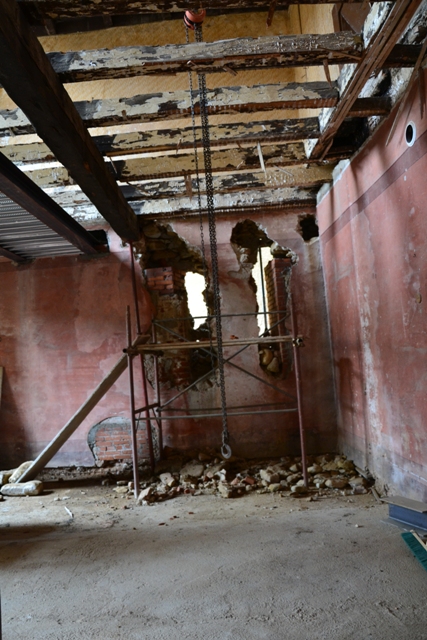

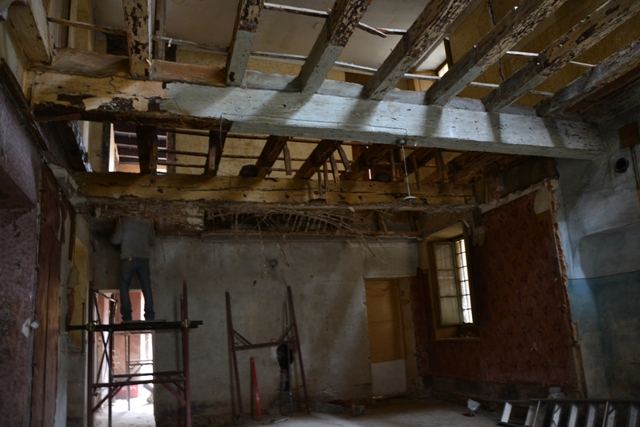

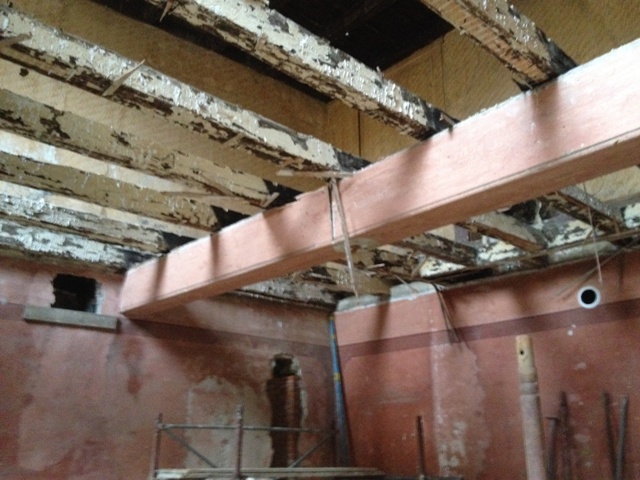

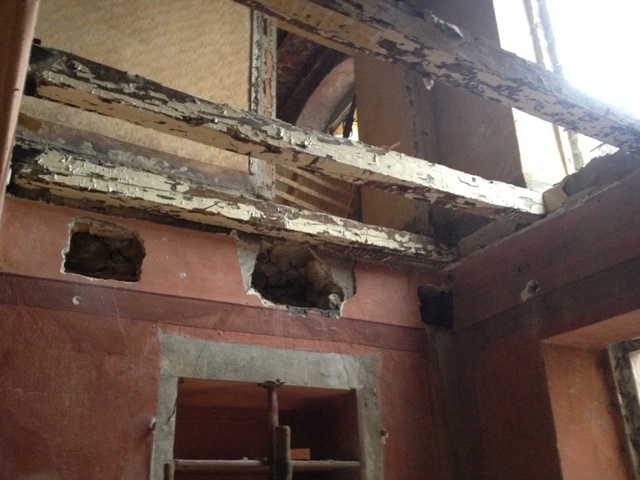

26 Marzo 2014 – INIZIO COSTRUZIONE SOLAIO PIANO PRIMO
Iniziamo una parte strutturale molto delicata e importante: è il lavoro di restauro e consolidamento.
Le strutture portanti ancora intatte vengono affiancate da nuove strutture in acciaio per costituire i nuovi solai. Guardiamo queste strutture fantasma, come
scheletri di un grande animale, pronte a tornare a nuova vita.
24 Marzo 2014 – LA RICERCA STILISTICA DEI COLORI
E' importante per noi catalogare tutte le colorazioni e le finiture originarie per poterle riprodurre,
cosi come erano. Il nostro viaggio alla ricerca dei particolari antichi parte anche da qui : nell'osservazione paziente dello stato di fatto.
17 Marzo 2014 – IL PASSAGGIO SU VIA SCLOPIS
Oggi abbiamo aperto il portone di legno con decorazione a borchie, facendo tornare alla luce
l'antico passaggio sulla via con la sua galleria dalle volte a crociera.

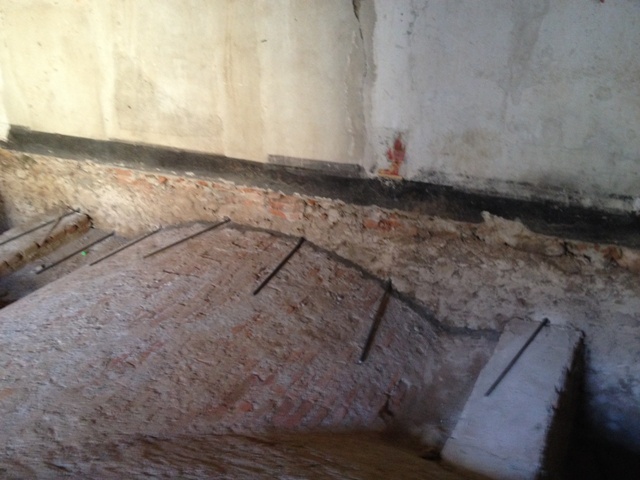

13 Marzo 2014 – LE VOLTE

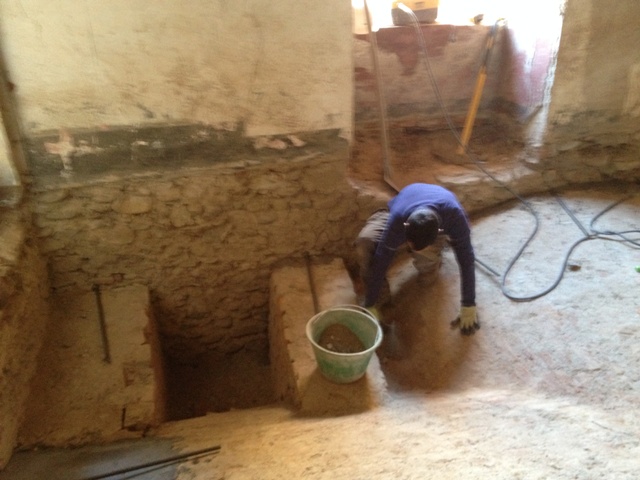

Le volte in mattoni su cui poggia Corte dei Drappi vengono foderate e rinforzate
con pannelli di rete elettrosaldata.

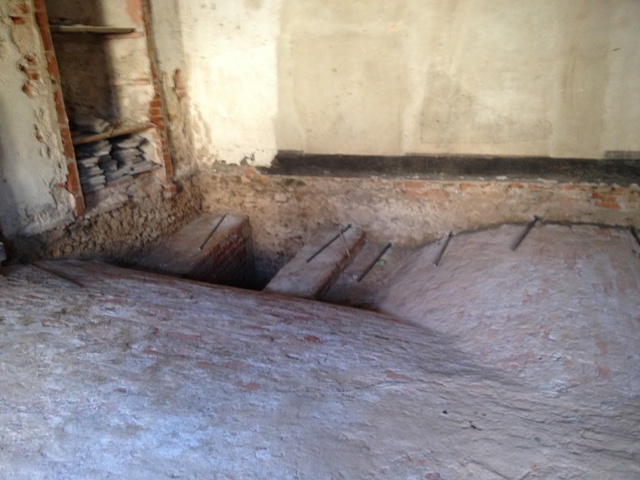

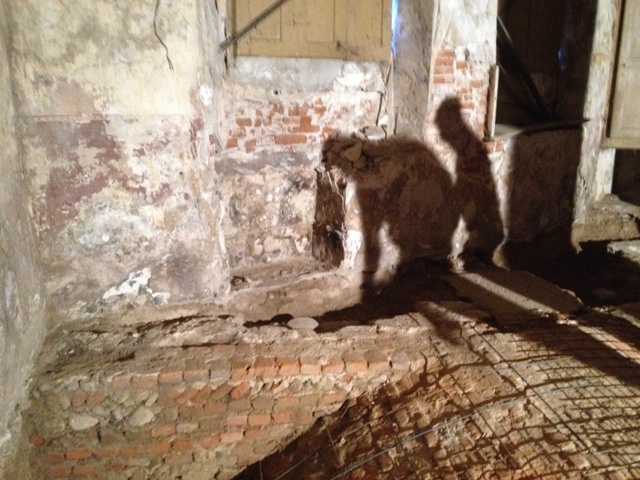

10 Marzo 2014 – CAMINO MEDIEVALE
La casa del Camino Medievale viene riportata a nudo per poter essere consolidata e preparata per la posa degli isolamenti.
Sulle volte che si intrecciano sopra di noi si leggono ancora i segni dell'attività del fabbro che qui, anni fa, aveva la sua bottega.

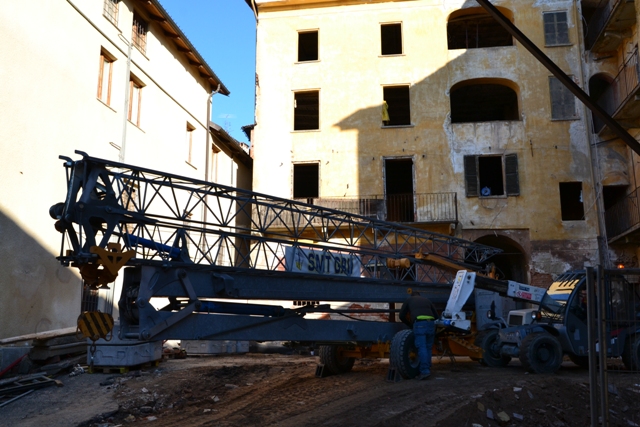

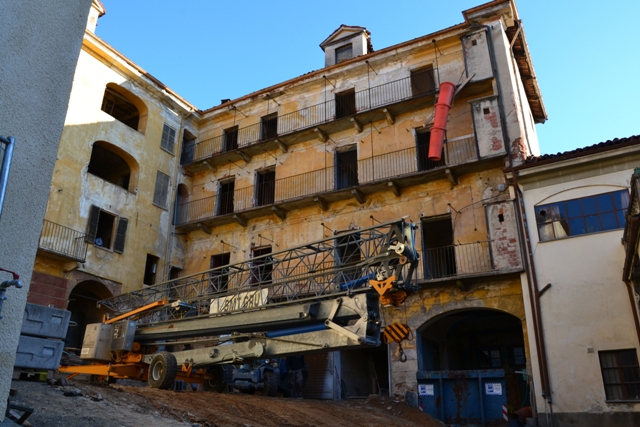

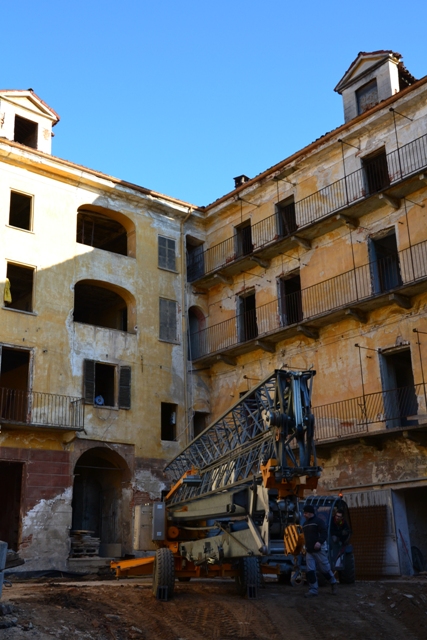

7 Marzo 2014 – MONTAGGIO GRU
E' arriavata la gru.

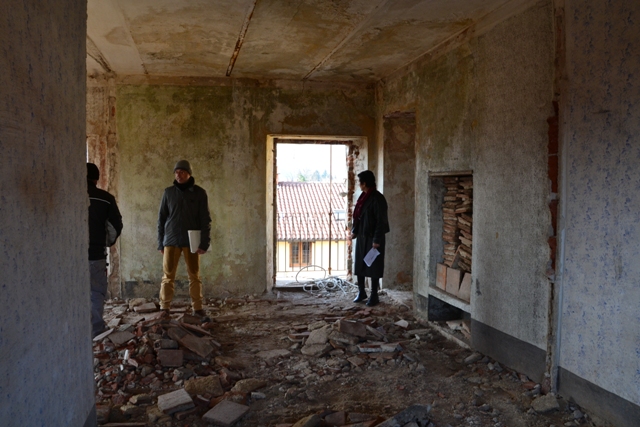

6 Marzo 2014 – OSSERVIAMO
All'interno la casa viene a poco a poco svuotata dei vecchi materiali,
dei pavimenti e dei serramenti.
Le volte vengono riportate a nudo.
Rimane solo "pelle e ossa" e il nostro lavoro è quello di esplorarla e di osservarla.

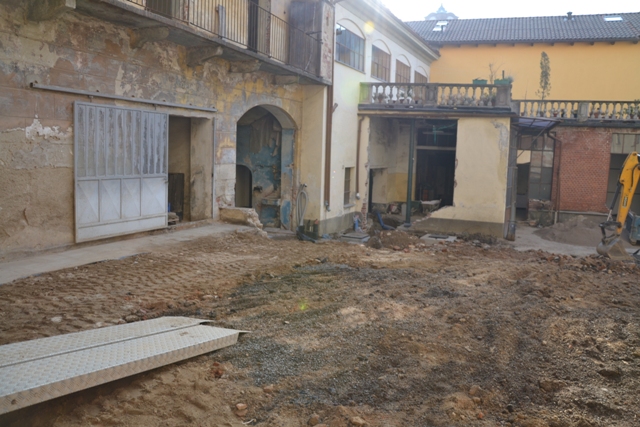

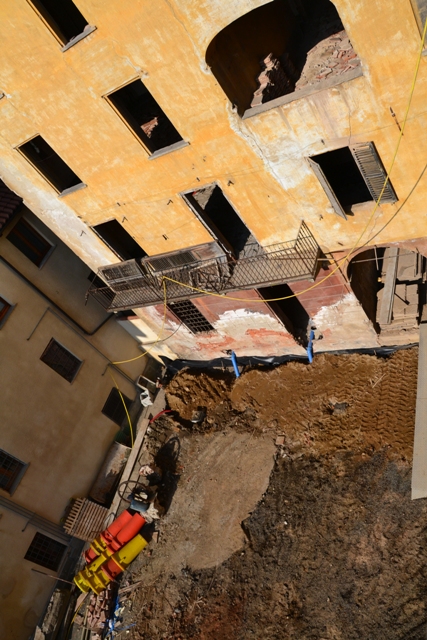

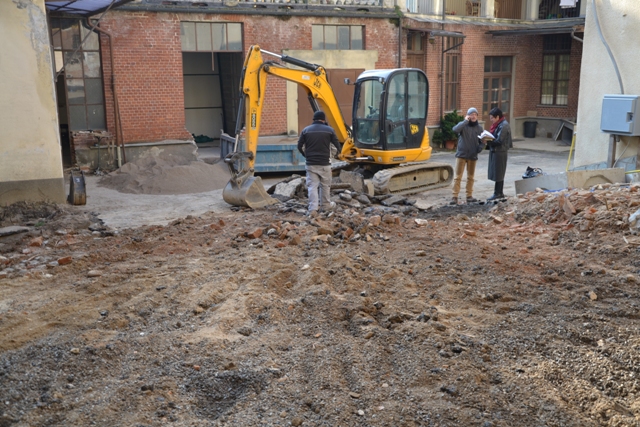

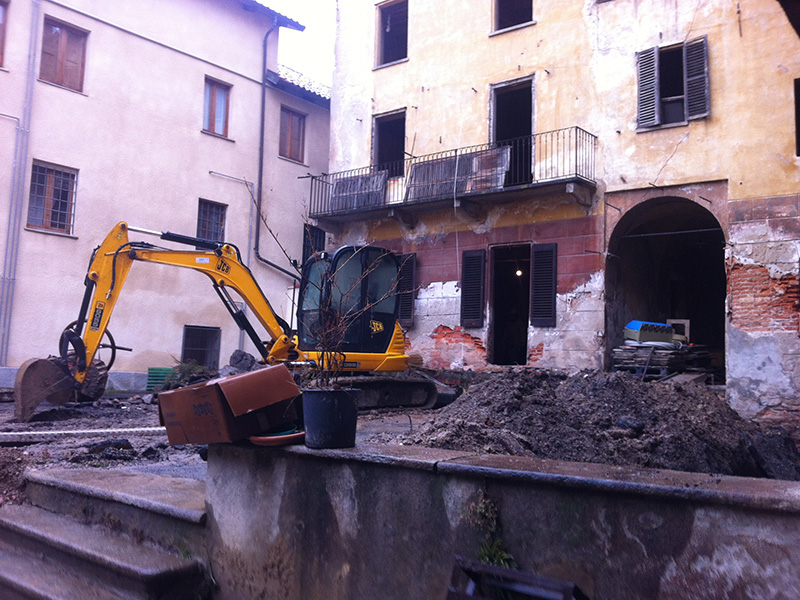

4 Marzo 2014 – SI COMINCIA!
I lavori inncominciano dalla corte.
Infatti è da lì che passano tutti i sottoservizi.

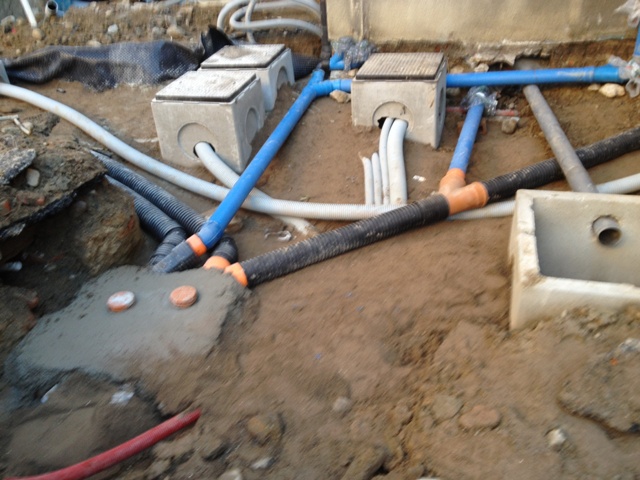

Questi giorni sono dedicati alla posa dei corrugati degli impianti elettrici, idraulici e termici.
Ora tutto è pronto per l'installazione della gru e del ponteggio.

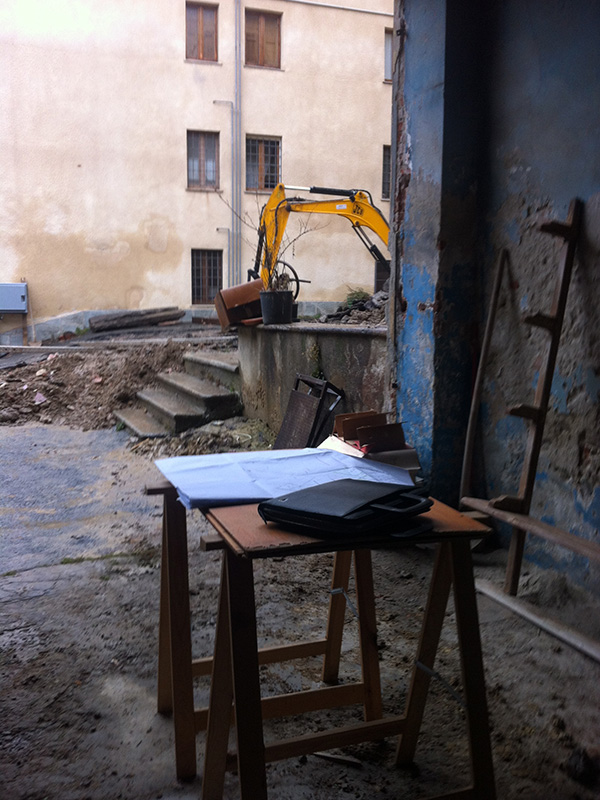

27 Febbraio 2014 – PRIMA RIUNIONE DI CANTIERE
Incomincia oggi il nostro primo giorno di lavoro in cantiere.
Con i primi scavi ci accoglie questa casa che racconta, strato dopo strato,
dalle fondamenta alle volte, la sua storia ancora a noi sconosciuta.
Ci attendono mesi di lavoro intensi.
